Anlægsarbejde på Møllehus Allé, Frederikshavn
Hvorfor graver vi?
Frederikshavn Spildevand A/S og Frederikshavn Varme A/S udfører i 2025-2027 separatkloakering af et område i Bangsbostrand.
Projektet omfatter renovering af følgende strækninger:
- Krydset Gærumvej/Thodesvej/Søndergade
- Søndergade frem til Møllehus Allé
- Møllehus Allé
- Niels Hjørnes Vej
- L.P. Houmøllers Vej fra Niels Hjørnes Vej til Elius Andersens Vej
- O.J. Steinckes Vej
- Søren Bjerregårds Vej
Ved anlægsarbejdet udskiftes det eksisterende kloaksystem med et nyt separatsystem på ovennævnte veje. Der udskiftes udelukkende fjernvarmeledninger i Søren Bjerregårds Vej
Hvad laver vi?
Renoveringen omfatter udskiftning af det eksisterende fællessystem hvor regnvand og spildevand afledes i samme kloaksystem. Når denne ledning bliver overbelastet under kraftig regn, vil vandstanden i ledningen stige og vandet kan derved løbe ind i kældrene på husene gennem spildevandsafløbet.
Vi udfører det nye kloaksystem som et separatsystem, hvor regnvand og spildevand afledes i hvert sit system. I takt med at vi etablerer et nyt separatsystem i vejen, vil der blive etableret to stik til hver ejendom til afledning af henholdsvis regnvand og spildevand.
Det private kloaksystem på grundene skal efterfølgende adskilles således at regnvand og spildevand afledes til hver sit ledningssystem. På den måde bliver de indvendige kælderafløb tilsluttet en spildevandsledning som ikke er påvirket af regnvand og risikoen for oversvømmelser af kældrene bliver derved kraftigt reduceret.
Regnvandet fra ejendommene tilsluttes en ny regnvandsledning, hvor der i størrelse og dimensionering er taget højde for den fremtidige vejrsituation, med de forventede klimaforandringer.
Hvem er med?
Anlægsarbejdet udføres som et fælles koordineret projekt mellem:
- Frederikshavn Spildevand A/S
- Frederikshavn Varme A/S
Forsyningen har indgået en aftale med det rådgivende ingeniørfirma Envidan fra Aalborg om at forestå detailprojektering og tilsyn med kloakanlægget samt den overordnede koordinering af projektet mellem parterne.
Derudover udføres der arbejde af Frederikshavn Varme A/S, som skal renovere fjernvarmeledningerne i Søren Bjerregårds Vej
Hvornår graver vi?

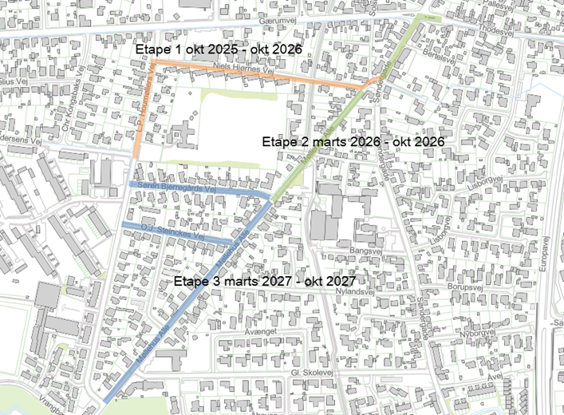

Anlægsarbejdet vil blive udført i perioden fra oktober 2025 til slutningen af november 2027. Nedenstående tidsplan beskriver rækkefølge og udførelsesperiode for hovedledningerne på de enkelte vejstrækninger.
- Anlægsarbejdet igangsættes i krydset Niels Hjørnes Vej/Møllehus Allé/Solsikkevej i oktober 2025. Der fortsættes ad Niels Hjørnes Vej mod L.P. Houmøllers Vej. Det arbejde forventes afsluttet i efteråret 2026.
- Foråret 2026 igangsættes arbejdet i krydset Thodesvej/Søndergade/Gærumvej. Herfra arbejder man sig ad Søndergade mod Møllehus Allé. Arbejdet afsluttes efteråret 2026 ved krydset Møllehus Allé/Søren Bjerregårds Vej.
- Foråret 2027 igangsættes arbejdet ved Møllehus Allé/Søren Bjerregårds Vej. Herfra arbejder man sig ad Møllehus Allé. Anlægsarbejderne på O.J. Steinckes Vej og Søren Bjerregårds Vej, vil også blive opstartet i denne periode.
- Anlægsarbejderne forventes afsluttet i efteråret 2027.Tidsplanen for arbejdet påvirkes af mange forhold, herunder særligt ukendte jordbunds- og grundvandsforhold, så der kan opstå behov for ændringer i planen undervejs.
For alle strækninger gælder at hver ledningstype (kloak, vand og fjernvarme) lægges i særskilte arbejdsprocesser, da ledningerne lægges i forskellig dybde og med indbyrdes afstand. Der kan derfor blive behov for at grave på de enkelte strækninger af flere omgange.
Vejene i projektområdet vil i perioder blive spærret for gennemkørende trafik. Der vil blive skiltet for omkørsel.
